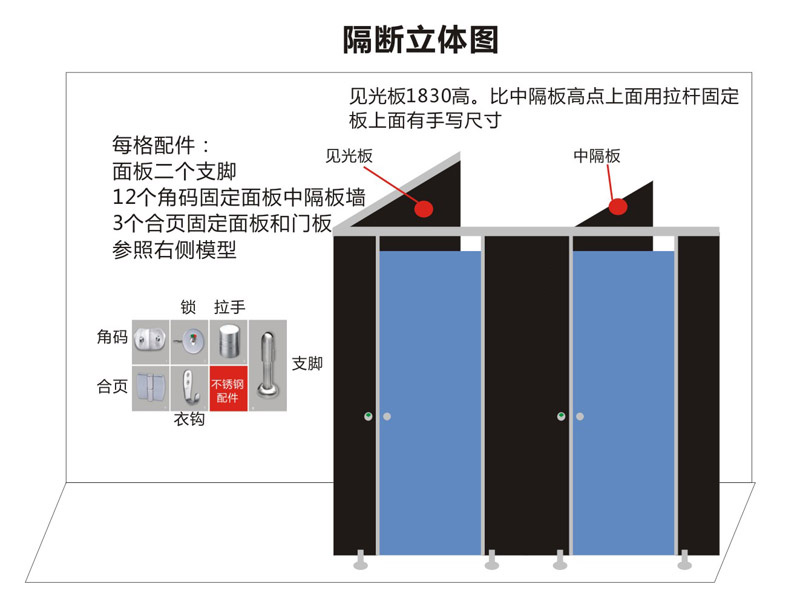

卫生间隔断的相关材料、机具准备及施工工艺:
1、卫生间隔间板材料在制品工厂加工制作。
2、配件:不锈钢材质支座,角码,不锈钢H型拉杆、不锈钢指示锁、不锈钢合页、门挡片、挂衣钩。
3、紧固材料:膨胀螺栓、圆头自攻螺丝、木螺丝和玻璃胶。
4、主要工具:电钻、螺丝刀、电源、插盘、工具钳、测量尺、电起、玻璃胶枪等。
5、作业条件:
(1)卫生间的地面材料及墙面材料安装完成。
(2)施工期间保证提供相应电源。
二、工艺流程
现场放线→固定片、脚座钻孔打眼→固定片、脚座钻孔安装→侧板安装→端板安装→ 横杠安装→门合页安装→门安装→门安全指示锁及门挡安装。
三、操作工艺
1、墙壁固定片
墙壁上画出固定片的中心线,用电钻在线上2处钻孔后预埋塑胶塞套于孔内,再将固定片用膨胀螺丝固定于墙面上,侧板每块板双侧分别用2个固定片进行固定,上下固定片中心距离侧板顶面底面20CM,如若钻孔时遇到预埋给水管道,则相应进行调整,调整后需保证直角连接件在同一水平线上。
2、脚座安装及调整
地板画出脚座位置中心线,侧板脚座中心距离墙面和侧板前缘均为20CM安装(遇见地砖缝处可向板中方向做≦10CM适当调整,但确保安装牢固线条统一),中侧板采用两个支腿等距安装,距板边20CM安装,边端板(15CM≤30CM)安装采用一个支腿居中进行安装,完成后调整脚座。
3、侧板安装
将中侧板立靠在墙壁固定片及调整脚座上,调高此板至离地,正常高度145mm,确定水平后,用螺丝将隔间板固定在墙壁固定片及调整脚座上,安装时需注意隔断板毛边向下。
4、端板安装
正端板、侧端板安装,底部与中侧板底部相平,内侧用固定片与侧板连接固定(外侧为保证美观,不安装固定片),安装完成后用螺丝将端板固定于侧板上,安装时需注意毛边向下。
5、拉杆安装依隔间实际长度裁切固定,两端与端板相连,拉杆安装在有门板一侧的端板上(针对成人隔断)。
6、门扇
将自动归位不锈钢升降合页固定于门扇及门端板上,依照图纸开启方向要求进行门扇安装,合页高度距离门扇顶面及底面均为20CM(幼儿隔断为15cm),门扇安装高度距离端板上下距离均为4CM(回位状态)采用2个合页进行固定;针对无障碍卫生间门采取外开,用3个合页进行固定(上合页上边距门扇顶20CM、第二个合页上边距第一个合页底边10CM、下合页底边距门扇底20CM)。
7、安全指示锁
将安全指示锁固定门上、门锁上口距地高度100CM(幼儿隔断为85CM),无人使用时,指示锁会显示绿色,关锁时会显示红色,当突发紧急状况时,可由外面打开安全指示锁,以利安全紧急之需要。
8、门挡、衣钩安装
门挡安装高度上口与门板上口齐平(回位状态),安装牢固。衣钩安装在门合页方向一侧的侧板上,距地高度1.5M,沿侧板向内65CM。
9、小便器隔断安装
小便器隔断安装距地高度40CM,两侧分别用2个固定片进行固定安装,安装高度固定片顶面及底面距离隔断板上下边缘20CM。
10、打胶
卫生间隔断安装完成后,将侧板与墙面胶结处用瓷白密封胶进行密封处理,要上下均匀、宽度一致。
